Trocken‐Kiesabbau gem. WHG

Gstetten, Antrag auf Abbaugenehmigung von Kies‐ und Sand im Trockenabbauverfahren „Klimaschutzwald Gstetten“
Ort:
Gstetten
Leistungsphasen nach HOAI:
Gesamtkoordination und Antragserstellung
Planungs- und Ausführungszeitraum:
05/2021 bis 02/2025
Wesentliche Bestandteile:

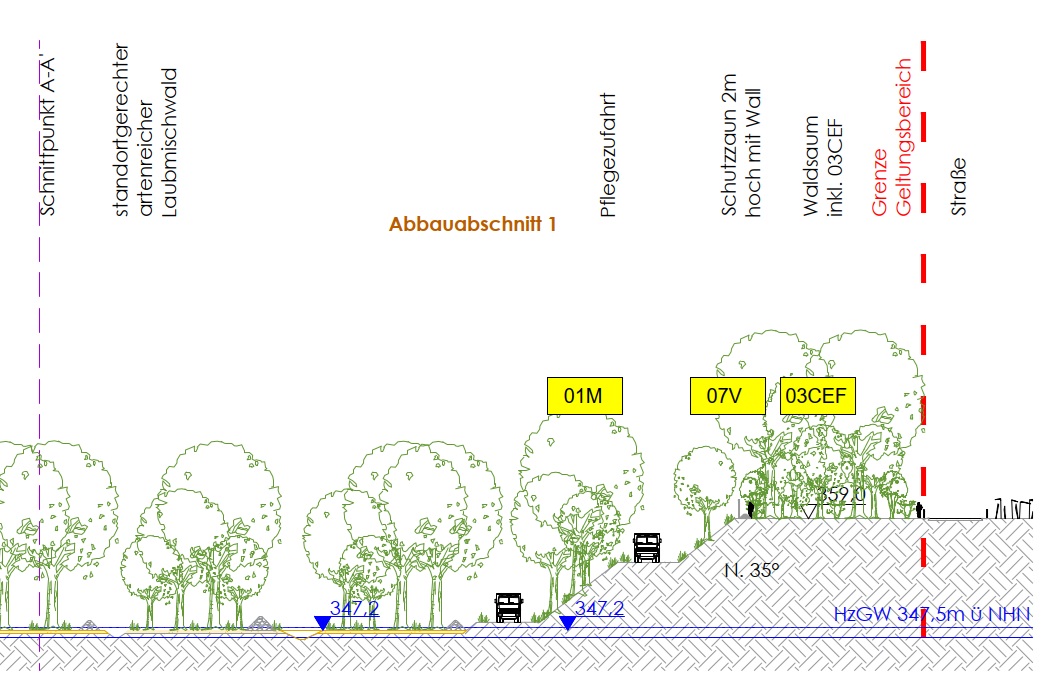

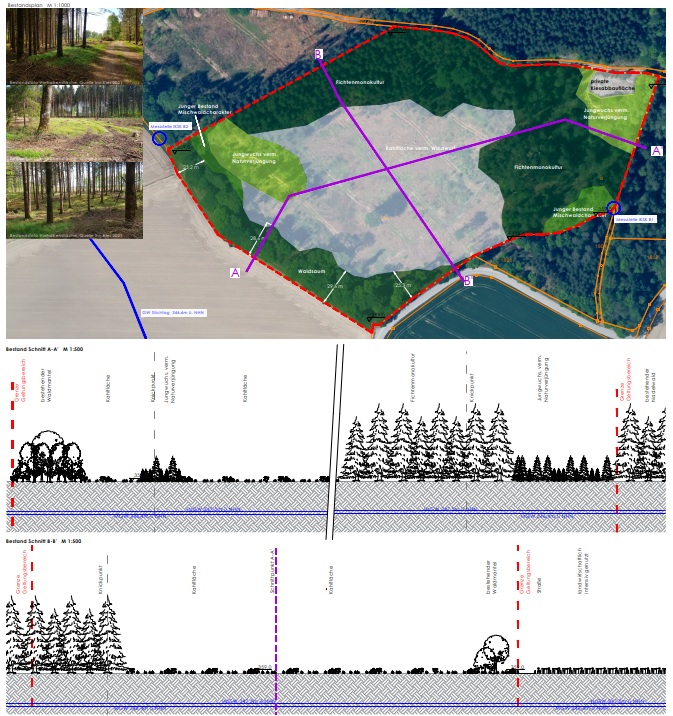

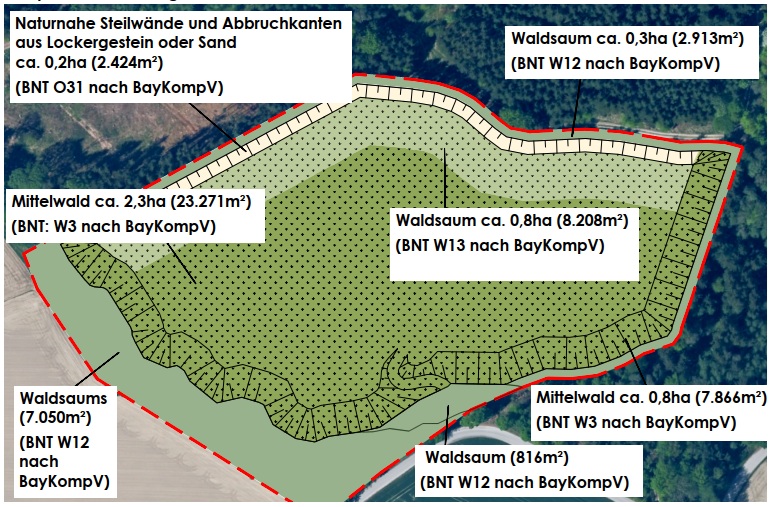

Erstellung Erläuterungstext sowie Bestands-, Abbau und Rekultivierungsplan inkl. Landschaftspflegerischen Begleitplan
Besonderheit: keine Freilegung von Wasser und somit Schaffung eines dauerhaften Gewässers; Abgrabung bis zum mittleren Grundwasserstand --> Antrag gem. WHG
Besonderheit: Abgrabung des Randbereiches eines regionalen Grünzuges
Grundlagenzusammenstellung
Koordination aller fachlich Beteiligten
Abstimmung und Verhandlung mit Behörden, spez. untere Naturschutzbehörde
Eingriffs-Ausgleichsbilanzierung gem. BayKompV
Umweltverträglichkeitsprüfung
Kartierungen und spezielle artenschutzrechtliche Prüfung (saP)
